SBA thực hiện hoàn thành vượt kế hoạch công tác bảo trì Đại tu hệ thống thiết bị tổ máy H1 – NMTĐ Khe Diên

Nguyễn Văn Tiến - Phòng Kỹ thuật - Cơ điện   30/09/2024   176   0

Vào lúc 21 giờ 00 phút ngày 25/9/2024, Công ty cổ phần Sông Ba (SBA) đã hoàn thành hòa lưới đưa tổ máy H1 (công suất 4,5MW) nhà máy thủy điện Khe Diên vào vận hành an toàn, tin cậy và hiệu quả sau chu kỳ đại tu hệ thống thiết bị tổ máy.

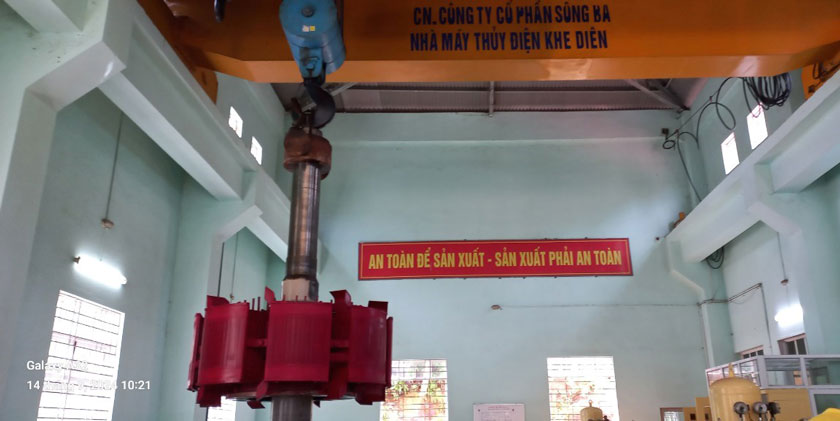

Hạ rotor máy phát điện tổ máy H1

Với sự chuẩn bị kế hoạch kỹ lưỡng về các danh mục sửa chữa, mua sắm vật tư, thiết bị thay thế, hợp đồng gia công, thí nghiệm… và phân công hợp lý công việc từ các phòng chuyên môn, đồng thời kết hợp đưa vào vận dụng các giải pháp kỹ thuật, công nghệ được CBNV SBA nghiên cứu, tích lũy kinh nghiệm trong kỳ đại tu tổ máy H2 năm 2023 như sửa chữa mòn khuyết trục tuốc bin bằng vật liệu chống mài mòn, áp dụng công nghệ phun phủ vật liệu, vệ sinh bằng đá khô… đã đem lại hiệu quả, chất lượng và rút ngắn tiến độ 05 ngày so với kế hoạch đề ra.

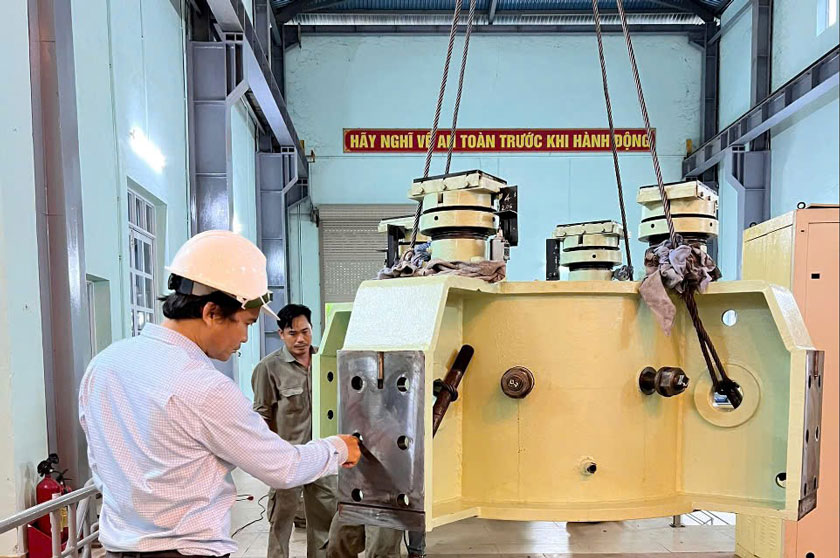

Kiểm tra giá chữ thập dưới trước khi tổ hợp.

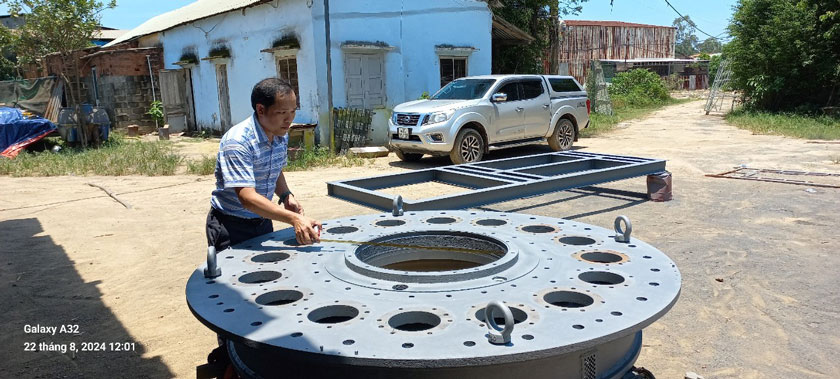

Kiểm tra công tác gia công sửa chữa tại xưởng.

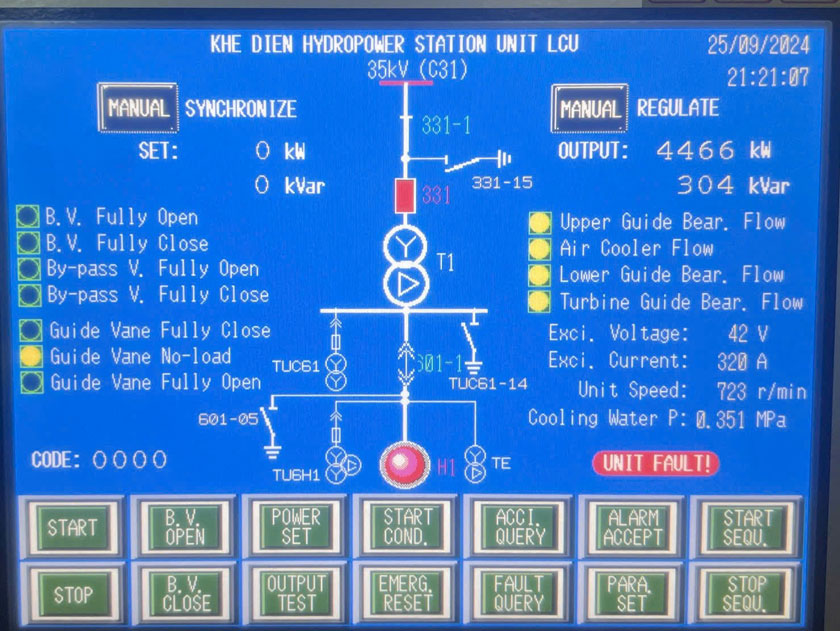

Hình ảnh màn hình LCU tổ máy H1 khi vận hành có tải.

Kiểm tra chất lượng, tiến độ và động viên tinh thần CBNV trong quá trình thi công.

Mặc dù khối lượng công việc nhiều, và có sự phối hợp của nhiều đơn vị trong quá trình thực hiện, nhưng với tinh thần quyết tâm cao, đến 21h00’ ngày 25/9/2024, SBA đã hoàn thành công tác đại tu đưa tổ máy H1 - NMTĐ Khe Diên vào vận hành an toàn, tin cậy và hiệu quả.
