Phạm Văn Luận - Ban Quản lý dự án 07/02/2021 4611 0
Ngày 06/02/2021 đã đến, cả Công ty SBA nô nức lên TBA 110kV và Nhà máy TĐ Khe Diên để thực hiện công tác nghiệm thu, đóng điện Công trình đấu nối lưới điện 110 kV, với mong ước được vận hành đầy tải nhà máy sau khi hoàn thành tổ máy số 3.

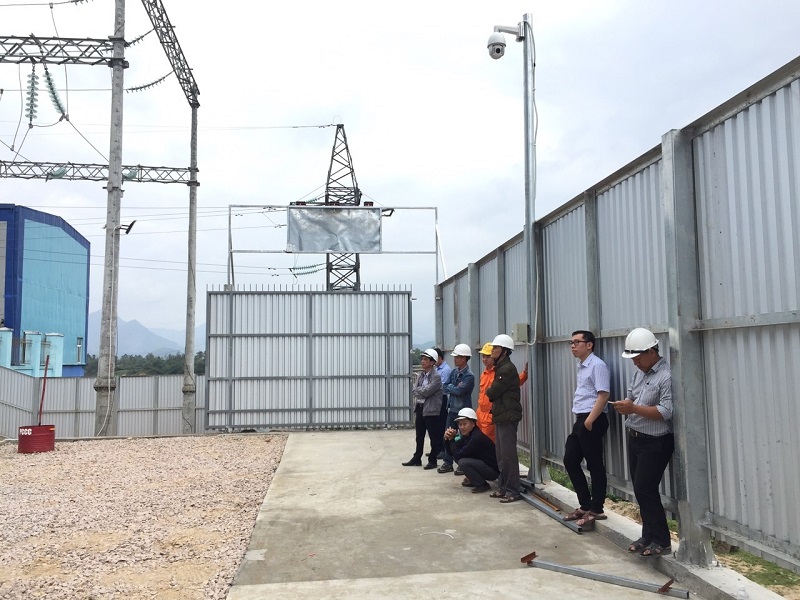

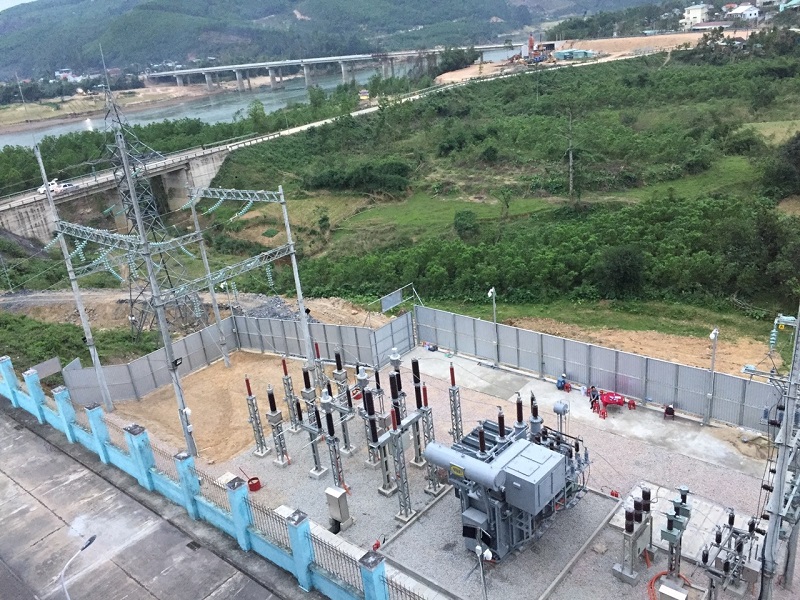

Công trình Trạm biến áp 110kV Khe Diên
Lúc 5:30, anh em SBA lên đường; 7:00 đến công trình, tất cả các Đơn vị thi công xây lắp, thí nghiệm cũng vừa đến đông đủ. Tâm trạng ai cũng đầy hy vọng sẽ hoàn thành được nhiệm vụ còn lại trong năm Canh Tý, để về đón Tết Tân Sửu vui trọn vẹn!
Lúc 7:30, Điện lực Quảng Nam cắt điện lưới 35kV, thực hiện các biện pháp an toàn; 8:45 bàn giao lưới cho SBA công tác.
Công việc tháo, lắp lèo chuyển đấu nối từ lưới điện 35kV sang 110kV được thực hiện khẩn trương ngay sau khi nhận lưới công tác. Đến 10:30 công tác chuyển đấu nối xong. Song song cùng với đó, SBA đã tổ chức các nhóm đi kiểm tra kỹ lưỡng lại lần cuối toàn bộ tuyến đường dây 35kV, TBA 110 Khe Diên và thiết bị đấu nối phía bên NMNĐ Nông Sơn; 10:45 các Nhóm công tác thông báo đã hoàn thành và đã rút toàn bộ nhân vật lực, tiếp địa di động ra khỏi vị trí công tác. 11:00 họp Hội đồng nghiệm thu, đại diện các Đơn vị báo cáo, xác nhận đã đảm bảo kỹ thuật, an toàn sẵn sàng đóng điện nghiệm thu. Biên bản họp đã được ký và được gửi ngay cho ca trực Trung tâm điều độ hệ thống điện miền Trung (A3) lúc 11:35. Trong thời gian chờ A3 giải quyết cho thao tác đóng điện, các đơn vị tranh thủ ăn trưa, nghỉ ngơi sẵn sàng cho công việc tiếp theo.

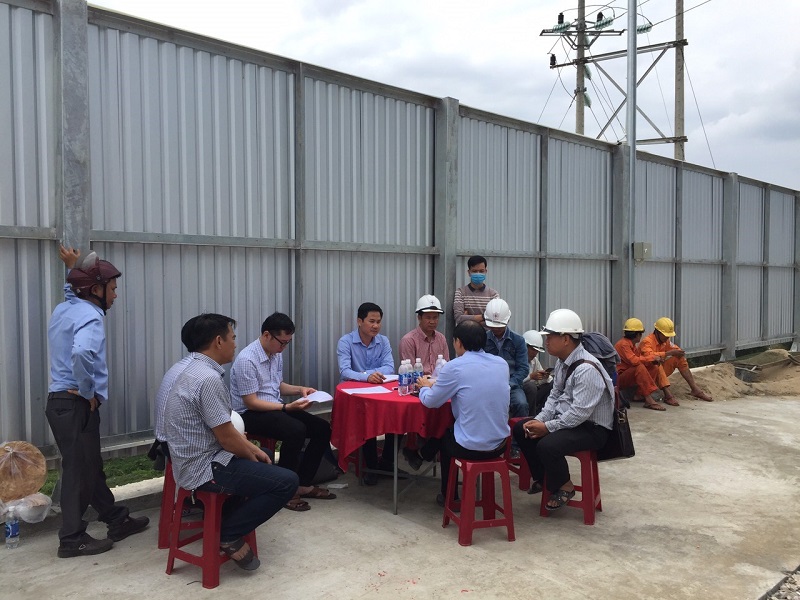

Hội đồng nghiệm thu họp trước khi đóng điện
13:40 SBA gửi bổ sung văn bản cam kết đủ điều kiện an toàn và đề nghị cho phép đóng điện theo qui định cho A3; 30 phút sau, A3 làm việc với TCVH Khe Diên để xác nhận trạng thái, sơ đồ thiết bị hiện tại trước khi cho thao tác. Đến 14:25, A3 bắt đầu lệnh đóng điện lần lượt thiết bị từ phía TBA 110kV Nông Sơn; 14:55 điện 110kV đã thông về đến phía TBA 110kV Khe Diên, ngâm điện trong 10 phút kiểm tra.
Hồi hộp theo dõi các bước đóng điện
15:05 A3 lệnh đóng máy cắt để xung kích lần 1 cho MBA 110kV, đây là bước quan trọng trong phương án đóng điện. Kết quả không thành công, rơ le bảo vệ so lệch đường dây tác động. Một số anh em tỏ ra lo lắng. SBA và Đơn vị thí nghiệm kiểm tra dữ liệu, phát hiện rơ le tác động nhầm do giá trị cài đặt không hợp lý. Tuy nhiên, việc trao đổi, làm việc giữa Hội đồng nghiệm thu với A3 và giải quyết các thủ tục khác đã mất thời gian gần 3 giờ mới thống nhất cài đặt lại giá trị cho rơ le bảo vệ. Lúc 18:22, thao tác đóng điện xung kích lại lần 1 cho MBA, kết quả thành công. Mọi người thở phào nhẹ nhõm vì đã xác định đúng nguyên nhân. Tự tin, cẩn trọng thực hiện lần lượt các bước thao tác tiếp theo trong phương án đóng điện.

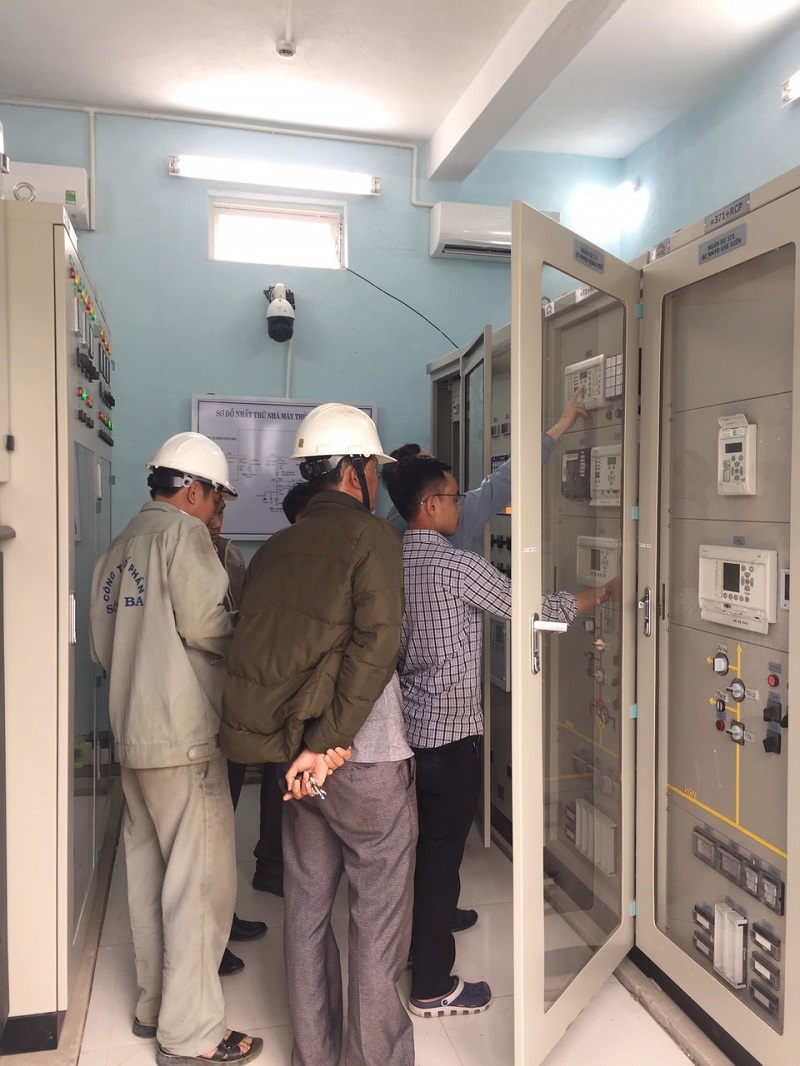

Các kỹ sư kiểm tra nguyên nhân rơ le tác động khi đóng xung kích MBA
Đến 19:05, công tác đóng điện nghiệm thu TBA 110kV Khe Diên đã kết thúc thành công. Tiếp tục, đến 19:20 đóng điện xung kích đoạn đường dây 35kV kết thúc thành công. Như vậy toàn bộ công tác đóng điện nghiệm thu cho Công trình đấu nối lưới điện 110kV của Dự án đã đảm bảo yêu cầu kỹ thuật, sẵn sàng mang tải từ nhà máy phát lên. Lúc 19:40, ca trực vận hành nhà máy báo cáo các tổ máy đã sẵn sàng để hòa phát điện lên lưới 110kV.
Vì là ngày thứ 7, ban đêm nên phụ tải hệ thống thấp, thừa nguồn nên khó khăn trong việc xin hòa các tổ máy. Phải chờ A3 gần 70 phút để giải quyết các thủ tục và điều tiết hệ thống nguồn. Đến 21:00, A3 mới cho phép hòa 3 tổ máy, phát nâng dần công suất, đến 21:30 thì đạt đến công suất định mức 15 MW. Tất cả anh em trên công trình và theo dõi từ xa tại Đà Nẵng đều vỡ òa trong cảm xúc vui sướng, bao nhiêu cảm giác mỏi mệt đều tan biến trong đêm lạnh ngày cận Tết!

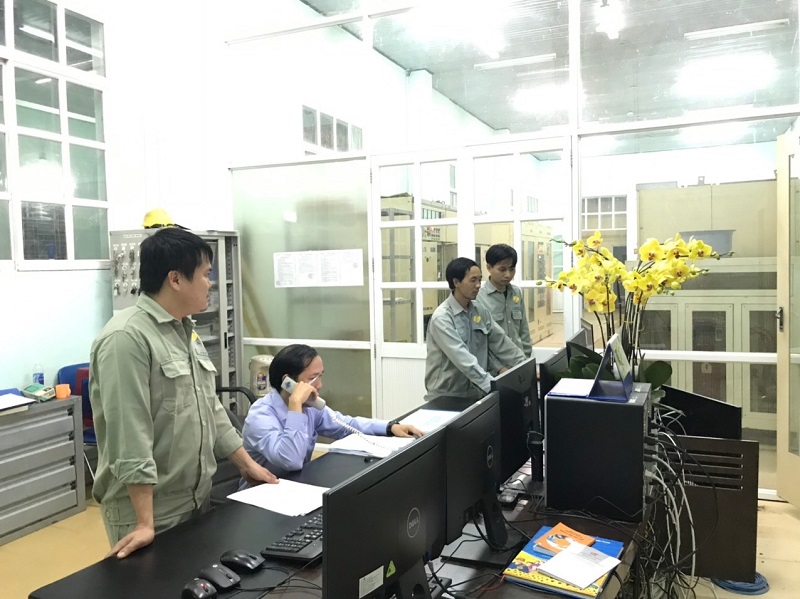

Thao tác xa tại phòng điều khiển trung tâm nhà máy Khe Diên
Công trình đấu nối vào lưới điện 110kV Quốc gia - Dự án mở rộng Nhà máy thủy điện Khe Diên do SBA đầu tư xây dựng, gồm: 780m đường dây 35kV nối dài, TBA 110/35/22kV với công suất 25/25/12 MVA và thiết bị đấu nối vào ngăn xuất tuyến 172, 173 Trạm biến áp 110kV của Nhà máy nhiệt điện Nông Sơn. Mặc dù gặp rất nhiều khó khăn trong điều kiện dịch Covid kéo dài, phức tạp và mưa bão triền miên trong những tháng cuối năm 2020, nhưng với sự nỗ lực, quyết tâm của SBA, sau 04 tháng thi công, công trình đã hoàn thành xây dựng, lắp đặt và thí nghiệm thiết bị.
Việc đóng điện nghiệm thu đưa vào vận hành công trình đấu nối lưới điện 110kV không những giải quyết vấn đề NMTĐ Khe Diên phát được đến công suất định mức thiết kế, mà còn giải quyết vấn đề quá tải đường dây 35kV từ Nông Sơn đi Đại Lộc và giảm áp lực trong công tác điều độ của Công ty Điện lực Quảng Nam trong thời gian qua.
03/12/2024 138 0
29/11/2024 132 0
27/11/2024 203 0
22/11/2024 182 0
19/11/2024 143 0
20/08/2020 5577 1
12/02/2020 5495 0
07/02/2021 4611 0
17/11/2020 4509 0
01/01/2021 4213 1
