Tin vui: Trận lũ đầu mùa 2011 đã về với hồ Krông H’năng

PKT   28/10/2011   1109   0

Từ 6giờ ngày 20/10/2011 đến 24giờ ngày 21/10/2011 vừa qua, tại lưu vực hồ thủy điện Krông H’năng đã có mưa đều với lượng mưa gần 140 mm, tạo nên trận lũ đầu mùa với đỉnh lũ Qmax» 800m3/s, cung cấp cho hồ 65 triệu m3, mực nước hồ dâng nhanh từ +247,8 m lên +253,3 m ( còn thấp hơn MNDBT 1,7m), Nhà máy thủy điện Krông H’năng (NMKN) liên tục phát công suất khả dụng 64 MW với 1,50 triệu kwh/ngày-đêm. Kế hoạch đón lũ 2011 về hồ và phương án phòng chống lụt bão (PCLB) đã được Công ty CP Sông Ba (SBA) chủ động đặt ra từ đầu năm 2011 nên hoàn toàn không bị bất ngờ, công trình không bị lũ gây thiệt hại nào. Việc theo dõi mưa lũ được kịp thời, tính toán diễn biến lũ được chính xác.

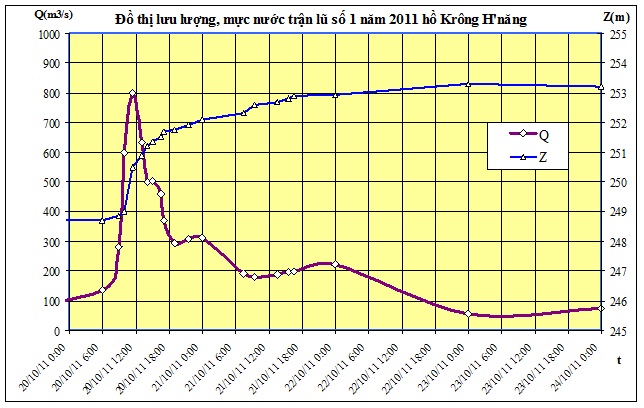

http://songba.vn/UserFiles/image/SongBa/PKT/lu01.jpg

Sau đợt lũ số 1 năm 2011, ngày 24/10/2011, Ban chỉ huy PCLB SBA do ô. Đặng Ngọc Chương – P.Tổng giám đốc kiêm Trưởng Ban CH PCLB - đã tổ chức đi kiểm tra tình hình vận hành và PCLB tại NMKN trong trận lũ vừa qua về các nội dung:

-          Kiểm tra thực hiện KT.QĐ.01- quy định PCLB và quy trình kiểm tra vận hành công trình thủy công - KT.QT.04 và hiện trạng sau lũ của đập đất, đập tràn, nhà máy;

-          Vận hành thực tế các cửa van đập tràn khi hồ đã trữ nước +253m bằng nguồn điên diesel 250 kVA theo phương án dự phòng mất điện lưới.

-          Kiểm tra sự phù hợp giữa số liệu đo mực nước hồ bằng camera từ Nhà máy và từ thiết bị giám sát hồ chứa đã được Bộ Nông nghiệp và PTNT đã  lắp đặt tại hồ.

Qua kiểm tra, Trưởng Ban CH PCLB đã chỉ đạo NMKN cần khắc phục một số tồn tại:

-          Hoàn chỉnh lại các bảng thao tác, sơ đồ vận hành các cửa van tại các Nhà điều khiển cửa van được thuận tiện chính xác trong mọi tình huống xả lũ. Tổ đập tràn cần có kế hoạch thường xuyên kiểm tra, không được chủ quan trong mùa mưa lũ;

-          Tiểu ban PCLB Nhà máy và Tổ thông tin phải kịp thời lập báo cáo theo KT.QĐ.01 và tăng cường kiểm tra công trình thủy công theo KT.QT.04 kể cả khi hồ không điều tiết xả lũ hoặc không có sự cố do lũ;

         Kết luận:

§  Đánh giá chung về công tác phòng chống lụt bão năm 2011 tại trận lũ đầu mùa vừa qua là chủ động đạt yêu cầu đề ra:

-    Công tác theo dõi mưa lũ ở 08 điểm đo mưa đã thiết lập trên lưu vực Krông H’năng được kịp thời phục vụ công tác tính toán dự báo dòng chảy lũ được tương đối chuẩn xác hơn năm 2010. Công tác trực ban của Ban CHPCLB được quán triệt, chuẩn bị tốt trước khi có lũ về nên khi xuất hiện lũ đã điều hành tốt, hợp lý về chế độ đo mưa 2 giờ;

-    Công tác vận hành phát điện khi có lũ khá tốt, kể cả theo dõi mực nước hồ;

Tiếp tục bổ sung hoàn thiện KT.QĐ.01 theo thực tế phòng chống lụt bão trong mùa lũ năm 2011 và khắc phục ngay tồn tại vừa qua để tiếp tục chủ động đón các trận lũ sắp đến.

http://songba.vn/UserFiles/image/SongBa/PKT/lu02.jpg

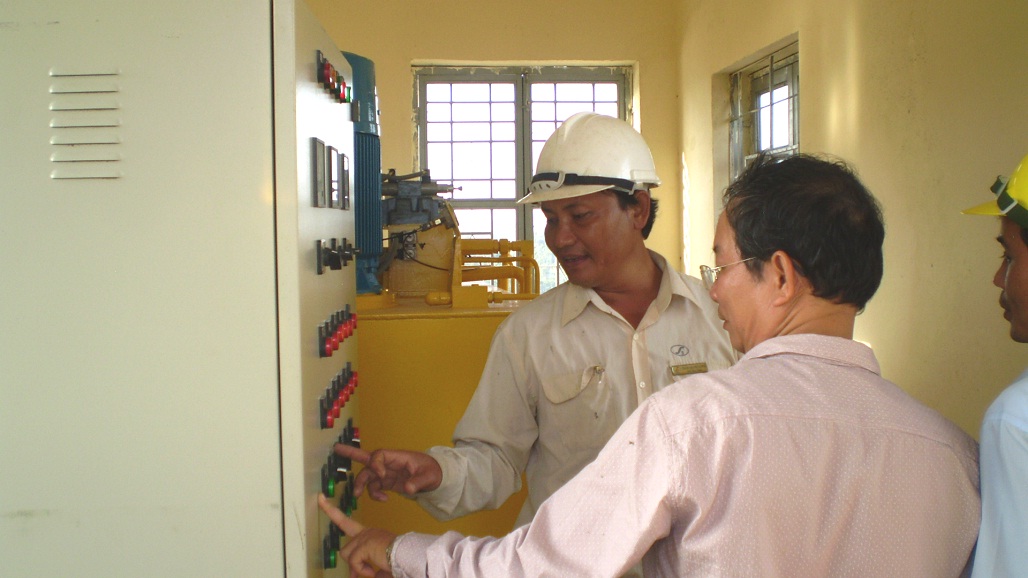

TB kiểm tra vận hành các cửa van đập tràn bằng nguồn điện máy phát điện Diesel

http://songba.vn/UserFiles/image/SongBa/PKT/lu03.jpg

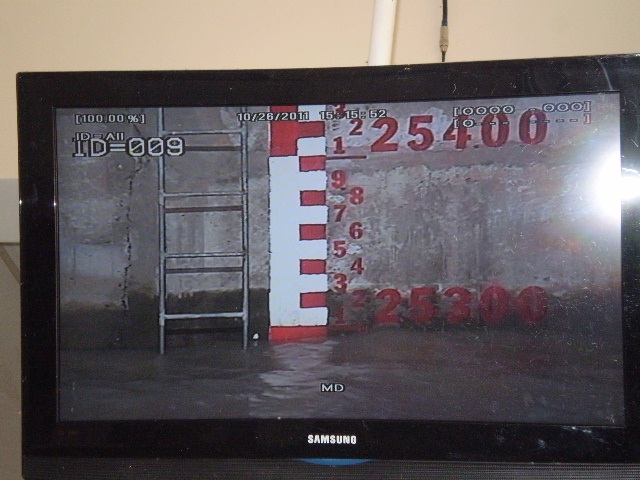

Màn hình đọc mực nước hồ Phòng điều khiển trung tâm Nhà máy từ camera tại đập tràn

http://songba.vn/UserFiles/image/SongBa/PKT/lu04.jpg

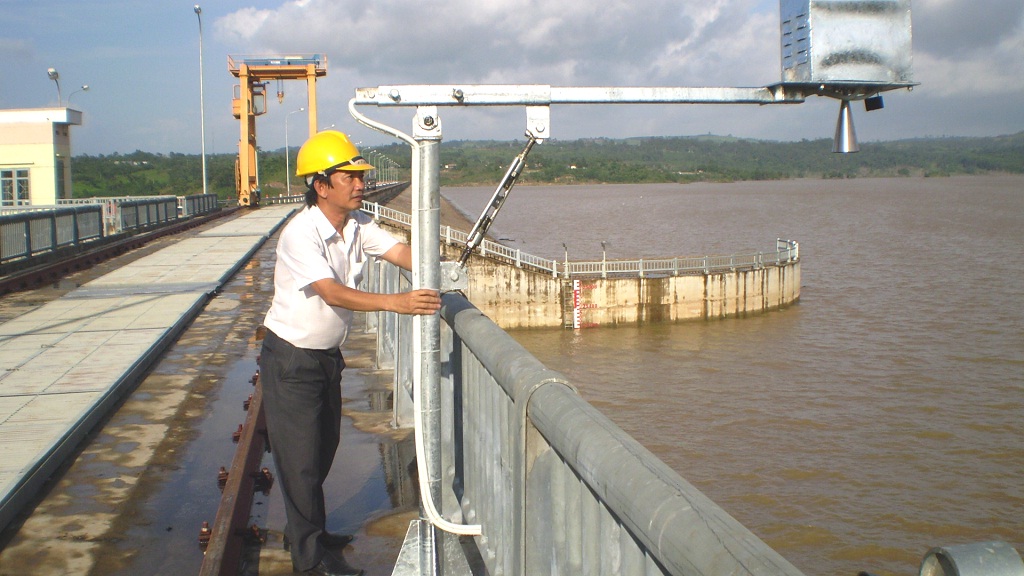

Thiết bị giám sát mực nước hồ chứa của Bộ NN và PTNT lắp đặt tại hồ Krông H’năng




GỬI GÓP Ý / BÌNH LUẬN
